1,、適用范圍
本安裝施工工藝適用于火力發電廠主廠房格柵板鋪設、梯子及欄桿的安裝,。發電廠其他區域格柵板敷設,、梯子及欄桿的安裝可參照執行。
2,、施工流程說明
3,、主要施工工藝質量控制要求
3.1格柵板鋪設
格柵板全部由設備廠家訂貨半成品,現場安裝,。格柵板支墊處的平面,,應垂直平整,其誤差應在0.5mm范圍內,。格柵板安裝前應進行平整,,保證和支墊處平面一致,不致產生支墊不嚴,。格柵板在現場拼接中,,應保持全部格柵處在同一直線上,其彎曲度應在1%的范圍內,。同一區域,,格柵板鋪設方向應一致。

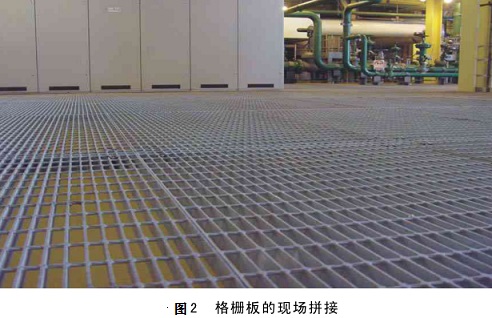

對因與柱梁結構相碰而需要切割的部位,,在切割部分網格后應考慮局部網格的加強,。格柵板放置應平穩無翹曲,焊接或卡固牢固,。采用點焊固定方式時,,焊點位置應盡量選在便于焊接、清理,、油漆的地方,。如圖2所示,。
3.2梯子安裝

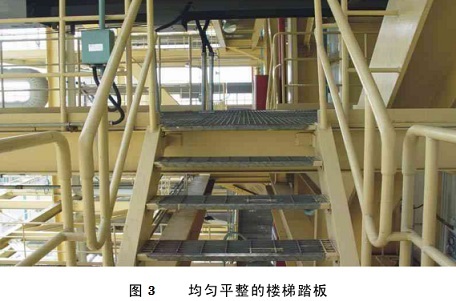

對于用螺栓連接的梯子應保證梯子安裝的強度,。樓梯踏板安裝應均勻平整,。如圖3所示。
3.3立柱安裝

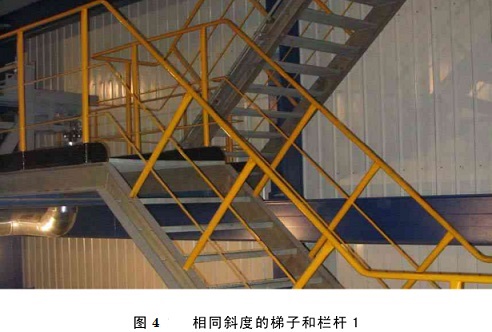

欄桿柱子垂直偏差:≤3mm,,欄桿柱距:間距均勻,、符合設計。立柱安裝時先將根部點焊,,用鐵水平找垂直后再焊牢,。同一直線上的立柱應先安裝兩端的兩根,,然后在這兩根立柱之間拉一細線或鋼絲,,作為其它立柱的基準,以保證所有立柱在同一直線上,。所有立柱之間的距離應盡量做到一致,。梯子兩側立柱應在對稱的位置上安裝。如圖4所示,。
3.4欄桿安裝

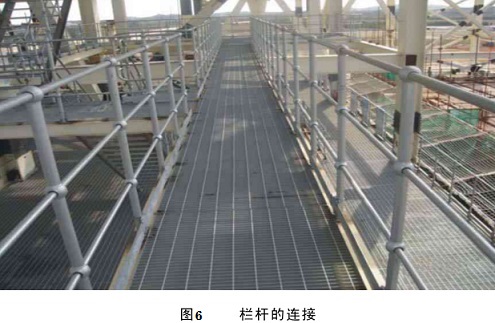

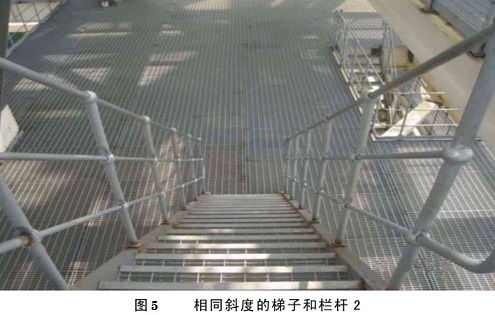

欄桿的安裝在立柱安裝找正后進行。欄桿的安裝應用拉線法結合使用鐵水平,,以保證欄桿的直線度和水平度。相同斜度的梯子上的欄桿斜度應一致,。欄桿拼接采用機械加工,,不允許使用火焰切割。加工尺寸準確,,安裝位置統一美觀,。如圖5所示。
欄桿對接時應避免錯口,、折口,因焊接變形而產生的折口應及時校正,,校正時注意不要將欄桿管弄彎,、弄扁。欄桿對接時應留出約3mm的對口間隙(有襯管時)或打磨坡口(無襯管時),,以確保焊接強度,。扶手、欄桿接頭連接焊縫需打磨光滑,,如圖6所示,。所有欄桿與柱子相鄰部位的結構形式及尺寸應一致,不同標高的欄桿扶手連接應連貫,,形式應相同,。欄桿至鋼柱處不允許焊接,應起彎,。
3.5欄桿彎頭安裝
欄桿彎頭的制作應盡量采用機加工,,以保證彎頭角度正確一致。欄桿彎頭安裝時應采用拉線法或用鐵水平以保證其角度,、方向正確,,不產生偏斜。
3.6圍板安裝

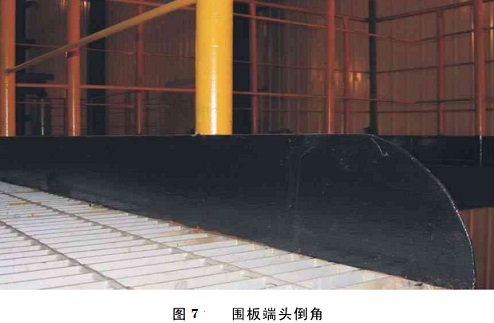

圍板安裝應在立柱,、欄桿,、鋼筋安裝完畢后進行。每一條圍板安裝時都應從一端或中間開始,,以避免從兩端開始到中間而產生的“鼓肚”現象。圍板拐角應煨制,,禁止焊制拐角,。圍板對接處和圍板與鋼結構連接處焊接應牢固,外觀工藝美觀,。每層圍板端頭倒角應一致,,如圖7所示。
3.7油漆
油漆使用正規廠家產品,,存放期不得超過有效期,。油漆工藝當設計無要求時宜使用三層作業的工作方法,第一遍底漆,,第二遍面漆,,第三遍上光漆。已完工的油漆,,在養護期間不得碰撞,。同結構油漆應使用同一批,保證顏色一致,。油漆均勻,,色澤一致,無流痕,、無皺紋,、無氣泡、無脫落,、無污染,、無返銹等,。
4、成品示范圖
